深圳某三甲医院净化工程总结
2019-04-03 08:36:15 净化工程 企业动态
金城净化此次净化工程包含医院整体全科室净化工程设计与施工,施工面积10800平方。
室内装饰材料
一)、内墙面
1. 本净化工程所有区域墙面及吊顶采用50系列EPS企口彩钢板,钢板厚度≥0.4mm。 
2. 洁净走廊设置不锈钢防撞带,宽度150mm,下沿离地800mm。拐角处设不锈钢阳角。

二)、地面
1. 本净化工程所有区域地面需在土建找平基础上做2mm自流平处理。2. 手术室地面材料采用进口2.0mm静电耗散型的PVC地板卷材制作(作整体自流平),接缝处处理成无缝地面(颜色由业主选定,投标单位提供建议)。 
3. 除手术室外其它区域采用耐磨的2.0mm厚PVC地板辅设,接缝处处理成无缝地面(颜色由业主选定,投标单位提供建议)。 
4. 卷材拼缝应用同质焊条热熔焊接,平整无缝,地材上墙120mm高,地板与墙体连接处均做圆弧连接。
三)、门及控制系统
1.手术室靠洁净走廊一侧设置1500*2100的电动悬挂式自动推拉门,光控脚感应控制,门上方设“手术中”灯,“第几间手术室”字样,门四周采用不锈钢包边,门体上设置观察窗。门体为不锈钢板或防火、防菌等材料加不锈钢
防撞板,设600*400观察窗,门机采用进口,带延时闭门装置,皮带传动方式。 
2. 除手术室自动门外的其他门均为彩钢板门,门框为专用铝型材,门带密封条和观察窗。

四)、室内设备配置
1、 每间手术室各配1个嵌入式不锈钢器械柜900*1300*300,采用一次性冲压成形器械柜专用滑轨,面框45度拼角,对角工整美观大方,用1.2mm不锈钢制作。
 2、 每间手术室各配1个嵌入式不锈钢麻醉柜900*1300*300,采用一次性冲压成形麻醉柜专用滑轨,面框45度拼角,对角工整美观大方,用1.2mm不锈钢制作。 
3、 每间手术室各配1个嵌入式不锈钢药品柜900*1300*300,采用一次性冲压成形药品柜专用滑轨,面框45度拼角,对角工整美观大方,用1.2mm不锈钢制作。 
4、 每间手术室各配1个电脑柜:600 *1100*300。上部高450 mm,安放显示屏,翻板盖打开后可放键盘和写字,合上后与墙面齐平。下部高650 mm,安放主机并带两个220V电源插座和1个网络插座、1个电话插座。 
5、 每间手术室床底安装1个双面插座排,插座排离地300mm高,不
锈钢制作,共安装6个220V10A插座和2个220V16A插座、1个网线接口。 
6、 每间手术室各配1套配气终端:氧气、负压吸引、二氧化碳、压缩空气终端各1个,每种气体配一个电接点压力表用于显示当前气体压力及输出报警。如业主另配手术室吊塔,则气体终端规格应与吊塔匹配。 

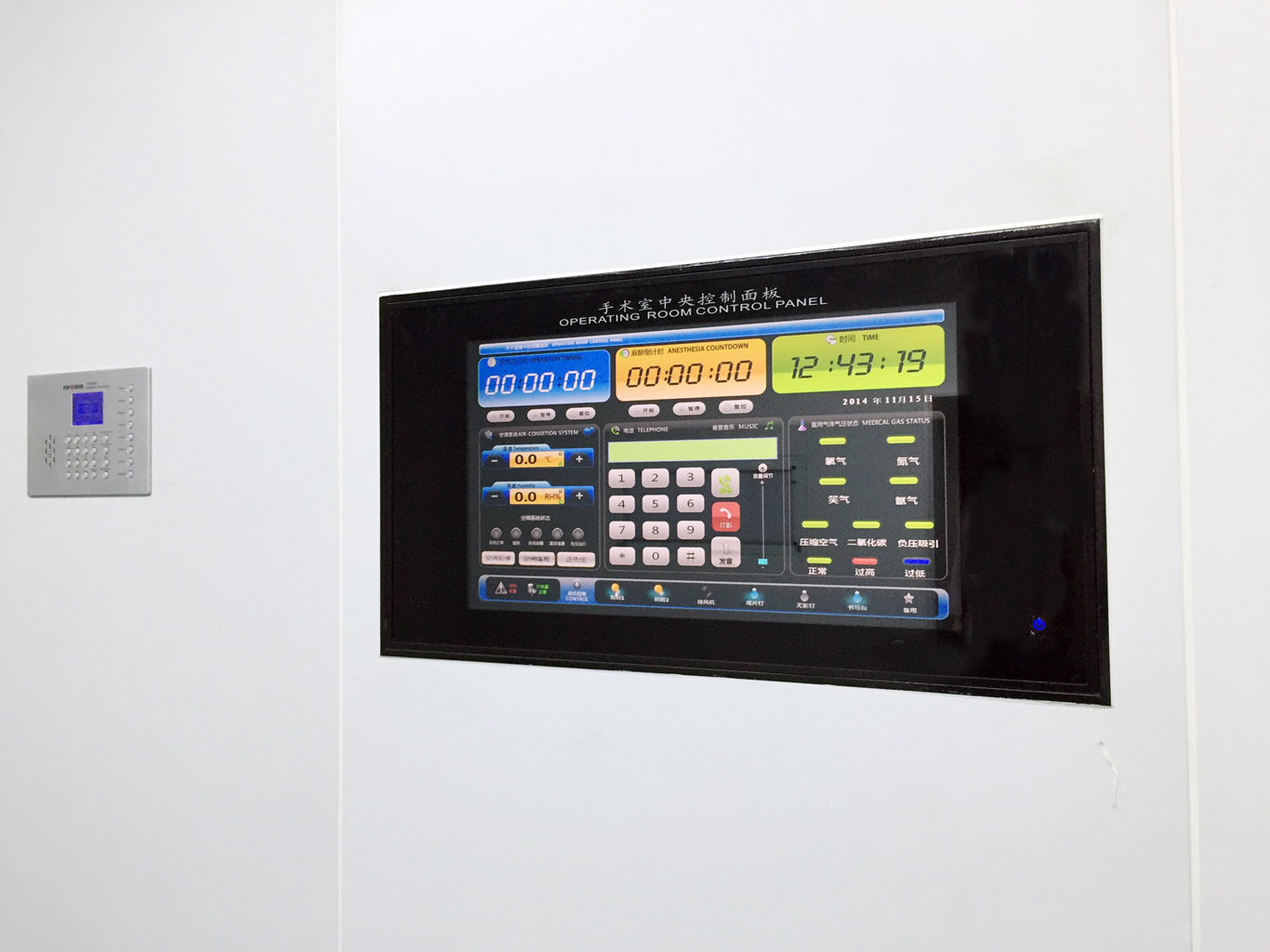

7、 每间手术室各配1个嵌入式综合控制面板:用于每个手术室所有电气设施的控制。电气线路均为独立控 制,面板控制开关采用触摸按钮式。其所带功能为:免提对讲呼叫功能、电话机功能、温湿度设置功能、室内相对湿度和温度显示及故障显示、空气处理机运行及故障显示、手术室内照明控制、手术室无影灯控制、医用气体报警显示功能和书写台。 
8、 九层手术部每间手术室配置一套输液椭圆型导轨,含2个可升降的吊钩。
9、 手术部洗手池采用不锈钢制造,水咀数量满足使用要求。每个洗手池配置60L电热水器,采用膝控开关控制出水。配不锈钢毛刷存放器、感应水嘴、感应皂液器、镜面及灯饰,可设定出水温度,一年四季可提供恒温水,洗手槽采用特制的坡度设计,可有效防止水溅到外面,洗手槽采用圆弧结构,各水嘴分别处理,不影响其它水嘴的使用。
五)、空调系统配置
1. 净化机组:本工程共设计15台净化机组,净化机组安装在手术室上方的设备层内。每间手术室各设1台净化加压循环机组,九层洁净辅助区、四层激光手术室净化辅助区、四层门诊净化辅助区各设1台净化加压循环机组。 
2. 新风机组:本工程共设计新风机组10台,每台新风机组配1只电极加湿器。 
3. 冷热源:整个区域的空调全部采用中央大楼冷热源,其中装饰区空调由原空调安装单位根据修改图纸与中标人协商后进行拆装移位,中标人配合安装。该大楼原为办公楼,所以原有VRV空调系统的负荷设计远小于手术室需求的制冷量,这是因为手术室新风量远大于办公室设计新风量。每手术室冷负荷在本方案《洁净室参数计算表》中列出,建议业主从其他楼层抽调,或另购补充,否则手术室温湿度很难保证。
4. 净化机组功能段依次为:初效过滤段、新回风混合消毒段、风机加压段、均流段、中效过滤出风段。 
5. 净化手术室送回风系统:万级手术室采用高效分散送风口送风,配送风天花,其它洁净辅助区采用高效送风口送风。 
6. 洁净走廊采用高效送风口送风,上送上回,洁净辅房采用上送底回风。 
7. 机组控制系统采用一对一控制,既一台机组配置一套两地控制系统,在手术室内综合控制面板或净化机组电气控制柜集中控制。
8. 自控系统应包括强电控制及弱电控制二项,配有和工作站连接通讯接口RJ45(能将控制器的监控信息上传至上位大楼中央监控站)
六)、  弱电系统
1.传呼系统:整个手术部设一套呼叫系统,系统主机安装在护士站,每个手术室及功能辅助用房各设一个呼叫分机,实现主机与分机之间的联络,各分机间不能联络。 
2.网络:每间手术室手术床底的插座箱及电脑柜各含一个RJ45网络模块,每个模块采用放射式布线至指定位置。 
3.监控系统:每间手术室无影灯处布线指定位置,监控终端线路包括视频线路、云台控制线路、集中供电线路等。
七)、强电系统
1. 为保证手术部供电的可靠性,本方案的配电均采用TN-S系统,每间
手术室各配1个独立的配电箱,走廊及辅助用房共用1个配电箱,所有配电箱均安装在非洁净区便于维修的地方。 
2. 每间手术室均设置安全保护接地系统和等电位接地系统:手术室所有金属设备、供气管道、水管、金属外壳、桥架、金属线管和金属支架均与PE等电位相连。等位体用多股铜芯线连接至该层接地点。 3. 室内照明设备均采用嵌入式高效、节能气密型洁净灯带,每个手术室各设1个自带应急电源的洁净灯带(应急照明时间不少于90分钟),走廊根据实际情况设置若干个自带应急电源的洁净灯带。 
4. 手术室设计平均照度为400Lex,辅助房设计平均照度为200Lex。 5. 手术部的配电均采用电缆金属桥架敷设主干线路,各支管线路均采用金属电线管。 
6. 手术层和设备层各设一个独立的总配电箱,并将经过双路切换的电源引至这两个总配电箱,从总配电箱后出线开始由净化单位安装。7. 为保证手术室日后用电设备的电源,该设计在每个手术室手术床低安装1个不锈钢对多功能集中插座箱,该箱离地300mm。 
8. 层共设15个UPS电源柜,每四间手术室配1个,手术室的无影灯、两个插座和1盏照明灯须进UPS,每个手术室按2.5KW配置UPS功率。
9. 为保证手术室运行的可靠性,每个系统均采用两地控制,分别在净化机组旁设1个控制柜和在手术室或护士站设1个控制面板。平时,将机组控制柜面板上的万能转换开关转置自动档,医护人员只需在手术室和走廊及护士站的控制面板上触摸相应的键,即可控制系统的运行。当手术室或走廊及护士站的控制面板出现问题时,可将机组控制柜的万能转换开关转至手动档,且按下控制柜面板上的启动按钮,即可启动系统,避免出现重大医疗事故。
10. 净化机组全部采用变频器控制,以适应系统压损变化。
八)、医用气体系统
1.每间手术室设有两套气体系统,一套在手术室墙面上,另一套预留(一般为吊塔用)。 
2.气体终端数量如下:氧气1个、负压吸引1个、二氧化碳1个、压缩空气1个。 
3. 气站设置:O2为2瓶×2组,CO2为1瓶×2组安装在九层气体站。压缩空气和负压吸引安装在地下室。地下室安装位置待定。 4.所有气体管道均通过本层阀门控制箱后进入手术室,各手术室内有气体报警装置。 
5.各种终端接头不具有互换性,选用插拔式自封快速接头,接头应耐腐蚀、无毒、不燃、安全可靠、使用方便。 
6.医用气体管线按照现行国家有关规范采购、安装,医气工程均采用不锈钢管,吸引管的走廊横管采用DN32镀锌钢管。 
九)、消防系统 
由于手术部原有消防系统存在,根据本手术部工程最终确认的平面布局进行消防终端位置的改动,不再变更大楼原有消防系统或新增消防设备。
